8月3日,242路面改造工程的水泥稳定碎石基层施工已全面完工,这为后续沥青面层铺设等工序筑牢了坚实的基础。
242国道作为区域交通主动脉,长期承受重载交通压力,水稳基层的设计厚度为20厘米,水泥与碎石的配合比为5:95,并且外掺8%的粉煤灰。粉煤灰的掺入能够进一步提升基层的后期强度与承载力,可减少水泥稳定碎石的干燥收缩变形,对防止路面开裂有着积极作用,还能实现工业废料的资源化利用,在21公里的基层铺筑中累计使用了7600吨粉煤灰,既节约了资源,又践行了绿色施工理念。

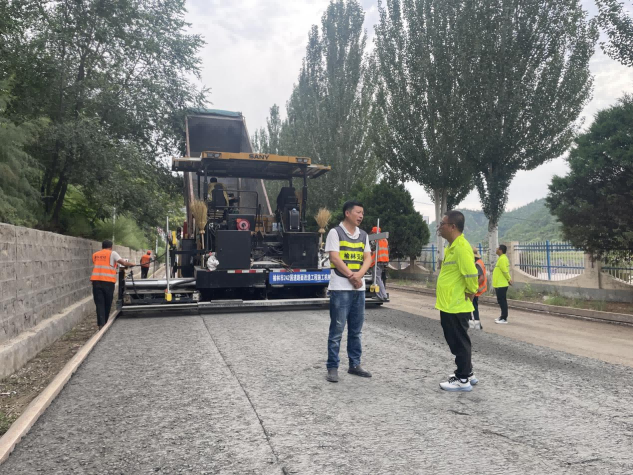

此次水泥稳定碎石基层施工的总工程量达19万平方米。施工队伍在25天里克服了高温、强降雨等不利天气影响,投入2台摊铺机和4台压路机采用双机连铺的方式高效施工,既确保了摊铺速度,日均完成近8000平方米,又凭借同步碾压消除了纵向接缝,保质保量地完成了施工任务。
施工期间,项目办、总监办、中心试验室密切协作,强化旁站监督,对现场施工工艺与试验检测数据进行严格把控。经检测,现场压实度、7 天龄期无侧限抗压强度、钻芯取样长度等各项指标均符合设计要求,充分彰显了工程的高品质。
